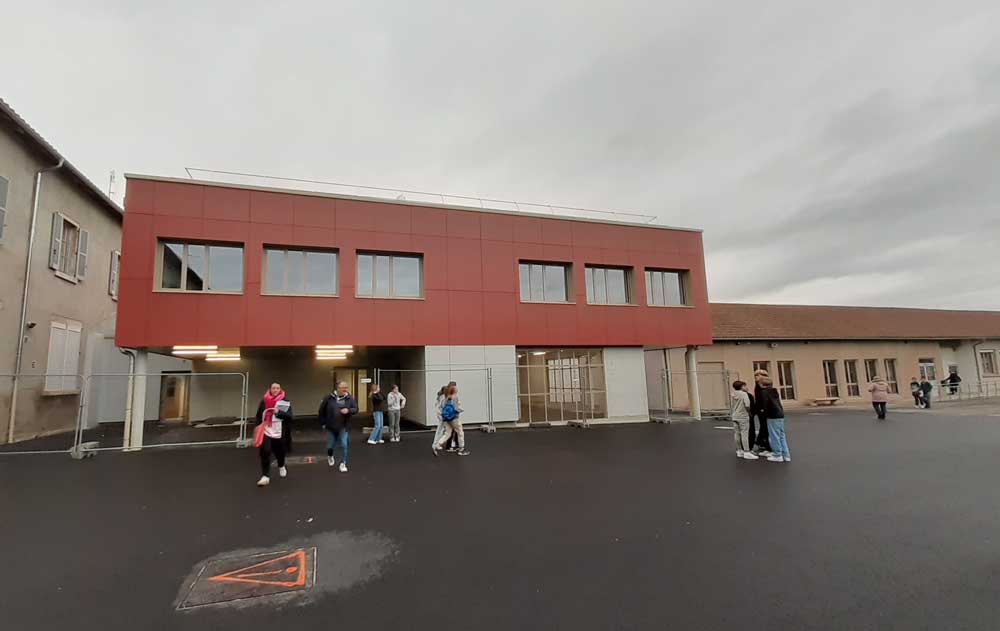

Extension et réhabilitation du collège Antoine Chintreuil à Pont-de-Vaux
Rentrée scolaire 2024 : zoom sur la restauration scolaire
Fonctionnement de la restauration scolaire pour la rentrée 2024 pendant les travaux
À compter de la rentrée 2024, pendant les travaux de réfection de la cuisine, c’est le service de restauration du collège de Saint-Trivier-de- Courtes qui assurera, sous sa responsabilité, la production des repas dans le respect de la réglementation en vigueur fixant les conditions d’hygiène applicables aux établissements de restauration collective et des directives du règlement départemental de restauration scolaire.
Le collège de Pont-de-Vaux deviendra provisoirement cuisine satellite. La livraison des repas sera assurée en liaison chaude et froide au moyen d’un véhicule utilitaire frigorifique et de caisses isothermes.
Le Plan de Maitrise Sanitaire de la cuisine centrale ainsi que celui de la cuisine satellite seront modifiés et adaptés à la nouvelle organisation.
L’équipe de cuisine du collège de Pont-de-Vaux viendra en renfort de celle du collège de St-Trivier-de-Courtes sur la partie production, et retournera sur Pont-de-Vaux pour assurer le service aux convives.
Les approvisionnements en circuits courts seront maintenus.
Qu'est-ce qui change pour les familles ?
Aucun changement !
Les familles paieront les forfaits et tickets repas au collège de Pont-de-Vaux comme aujourd’hui.
Les élèves prendront leur repas dans la salle de restauration du collège de Pont-de-Vaux dans laquelle une ligne de self provisoire est installée.
Infos travaux
Le point sur l’avancée des travaux et les prochaines interventions :
- Le gros oeuvre du bâtiment d’extension du collège est terminé, les menuiseries extérieures sont posées, le bâtiment est donc maintenant hors d’eau hors d’air,
- les travaux de second oeuvre (plâtrerie, plomberie, chauffage, électricité…) vont se poursuivre durant l’été et à la rentrée pour mise en service du bâtiment prévue après les vacances de la Toussaint,
- l’aménagement du nouveau CDI dans l’ancienne bibliothèque municipale va commencer cet été pour un objectif de livraison aux vacances de la Toussaint,
- Les travaux d’aménagement du nouveau pôle médico-social vont débuter dès la fin des cours, début juillet,
- - Les travaux de réfection de la cuisine vont également démarrer le 8 juillet,
- la cuisine provisoire sera opérationnelle pour la rentrée de septembre 2024,
- les travaux de la nouvelle cuisine se termineront en février 2025.
Pourquoi réaliser des travaux?
L'établissement actuel est vieillissant, certaines salles de cours sont installées dans des préfabriqués.
L'extension-rénovation permettra de créer de nouvelles salles de cours, supprimer les préfabriqués, adapter le réfectoire et la cour de récréation et d'améliorer l'accessibilité.
Quels sont les travaux prévus ?
Construction d'une extension
- Création de 3 salles de classe, de WC adaptés, d'une loge, de vestiaires pour les agents et d’un local pour les 2 roues.
Un nouveau CDI
- Aménagement d’un nouveau CDI dans l’ancienne bibliothèque municipale, mise à disposition par la Commune de Pont de Vaux
- Aménagement d’une nouvelle salle de sciences à la place du CDI actuel
Un établissement plus accessible
- Création d’un ascenseur permettant de rendre accessible le 1er niveau aux personnes à mobilité réduite
- Création de WC adaptés aux Personnes à Mobilité Réduite
Une restauration scolaire améliorée
- Agrandissement de la salle de restaurant
- Restructuration de la cuisine
- Modification de l’accès des livraisons
Une cour de récréation rénovée
- Désimperméabilisation et végétalisation de la cour de récréation

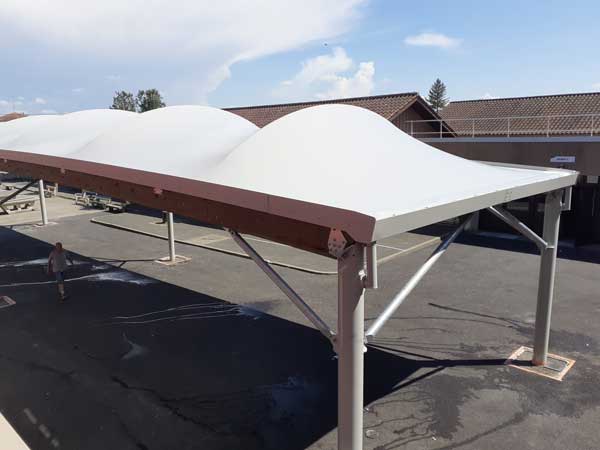

- Création d’un préau
Aménagement d'un pôle médico-social et de sanitaires pour les professeurs
Un chantier dans le respect des élèves et du personnel
Pour répondre au défi de la conduite de travaux en site occupé, l’opération se décompose en plusieurs phases et zones de travaux. La vie du collège évoluera au gré des travaux, selon un plan de phasage qui permet de garantir des accès sécurisés aux élèves.
Les travaux commenceront pendant les congés scolaires afin de minimiser les nuisances pour les élèves et le personnel du collège. Ils se poursuivront jusqu’en février 2025.
Clôtures et balisages permettront de délimiter les zones de travaux qui seront interdites aux personnes étrangères au chantier. Les entrées et les sorties des élèves seront sécurisées. Le service des repas restera maintenu pendant toute la durée des travaux.
Quel est le calendrier des travaux?
Octobre-novembre 2023
- Installation de la zone de chantier et démarrage du chantier
Novembre 2023 à octobre 2024 :
- Terrassement et construction de l’extension
Petites vacances scolaires
- Interventions ponctuelles dans différentes zones du collèges
Vacances d’été 2024
- Démarrage des travaux dans la zone restauration, et réalisation des travaux de construction du préau et de désimperméabilisation de la cour
Février 2025
- Fin prévisionnelle des travaux
Quel est le coût des travaux?
- Estimation du coût des travaux : 3 075 000€ HT
- Coût total de l’opération, toutes dépenses confondues (études honoraires de maîtrise d’œuvre, frais divers, TVA…) : 4 560 000€
💬 Votre avis nous intéresse
Autres actualités dans le même domaine
-
Chantier de rénovation énergétique du collège Marcel Anthonioz de Divonne-les-Bains
Les travaux démarrent le 15 mai 2023 pour une durée d'un an. Suivez le projet de travaux de rénovation énergétique du collège Marcel Anthonioz de…
-
Le collège Jean Moulin et le gymnase de Saint-Didier-de-Formans ont ouvert leurs portes
Le collège Jean Moulin de Saint-Didier-de-Formans a ouvert ses portes à la rentrée de septembre 2023. Il a été inauguré officiellement le 18 novembre?
-
Constructions et rénovations des collèges de l’Ain
Retrouvez les constructions et les rénovations en cours et programmées dans le cadre du Plan collèges 2018-2024, voté par l’assemblée départementale, pour améliorer la qualité…
-
Le collège et le gymnase d’Ornex ont ouvert leurs portes
Le collège départemental Simone Veil a ouvert ses portes à la rentrée de septembre 2024 à Ornex. L'inauguration a lieu le 21 septembre 2024.
-
Collège le Paruthiol de Péron : les travaux terminés
Suivez les dernières avancées des travaux de réhabilitation et d'extension du collège le Paruthiol de Péron.
-
Restructuration du collège Les Côtes à Péronnas
Suivez le projet de restructuration du collège "Les Côtes" à Péronnas qui sera achevée en avril 2024 et permettra de déménager des salles de classe,…
-
Chantier de réhabilitation et d’extension du collège Léon Comas de Villars-les-Dombes
Suivez le projet de travaux de réhabilitation et d'extension du collège Léon Comas de Villars-les-Dombes...
